Im Dezember 2018 wurde das Schalthaus des Umspannwerks Haunstetten durch einen Kabelbrand stark beschädigte. Im Folgejahr wurde die Anlage soweit in Stand gesetzt, dass der Betrieb weitergehen konnte. Die Entscheidung zum Bau eines neuen Schalthauses auf dem gleichen Grundstück stand jedoch schnell fest.
Nach nur 15 Monaten Bauzeit steht nun auf der Nordseite des alten Schalthauses ein neues Mittelspannungsschalthaus. Der Zeitpunkt der Fertigstellung des Gebäudes wird voraussichtlich dieses Jahr noch erreicht. Bis dahin ist auch die Ausgestaltung der Außenanlagen abgeschlossen.

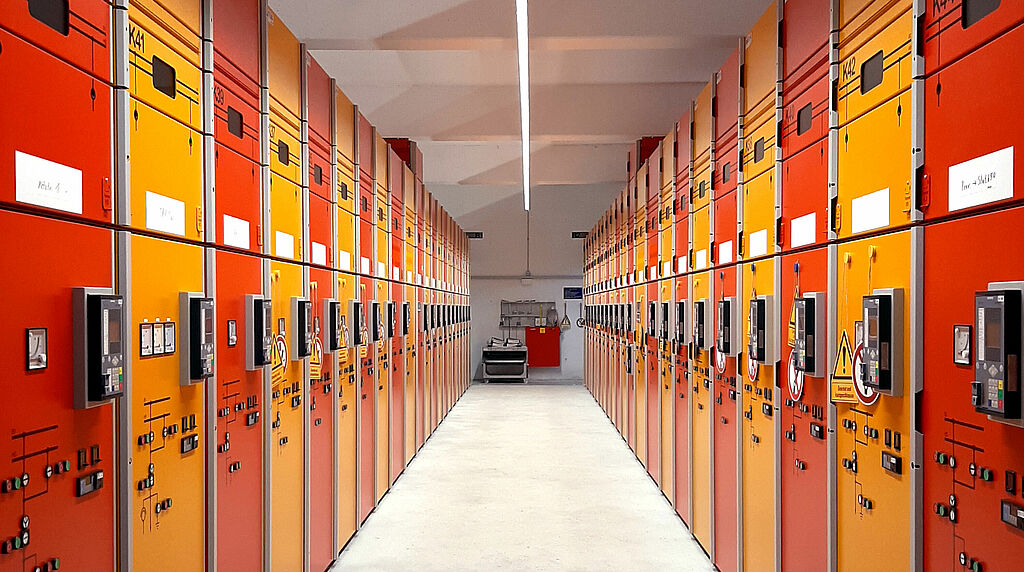

Die neue Mittelspannungsschaltanlage hat bereits am 29.11.2021 den technischen Betrieb wieder aufgenommen und übernimmt Zug um Zug die Versorgung von Haunstetten. Wenn alle Mittespannungskabel an der neuen Anlage angeschlossen sind, kann die alte Anlage außer Betrieb gehen und das Gebäude abgerissen werden.
